1137 根工程桩筑牢能源基石 江苏华电赣榆LNG 接收站施工攻坚战圆满收官

近日,海州湾畔的华电赣榆 LNG 接收站施工现场传来振奋人心的消息:历经 70 个日夜鏖战,项目 3 座 LNG 储罐 1137 根工程桩施工任务圆满完成,以 “零事故、零缺陷” 的优异成绩,较原计划提前 11 天,为国家产供储销体系重点工程建设筑牢坚实根基。

1137 根工程桩筑牢能源基石 江苏华电赣榆LNG 接收站施工攻坚战圆满收官

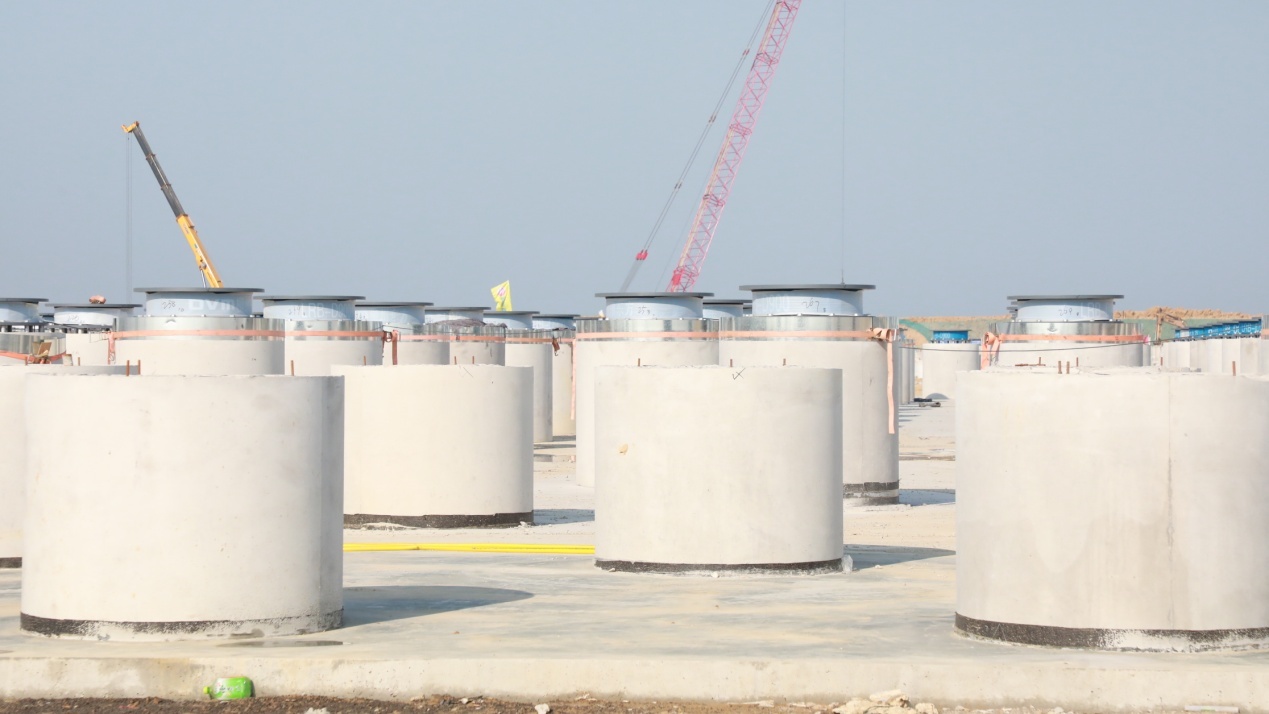

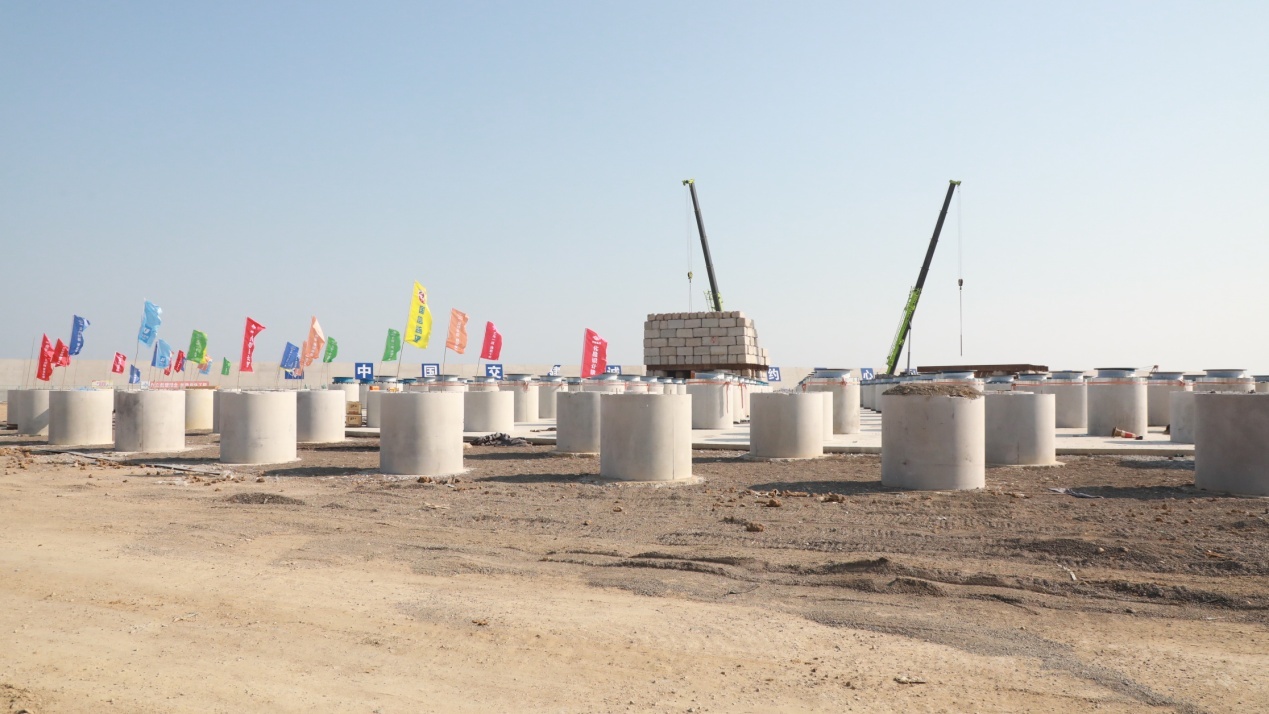

(1137 根工程桩已完成)

(1137 根工程桩已完成)

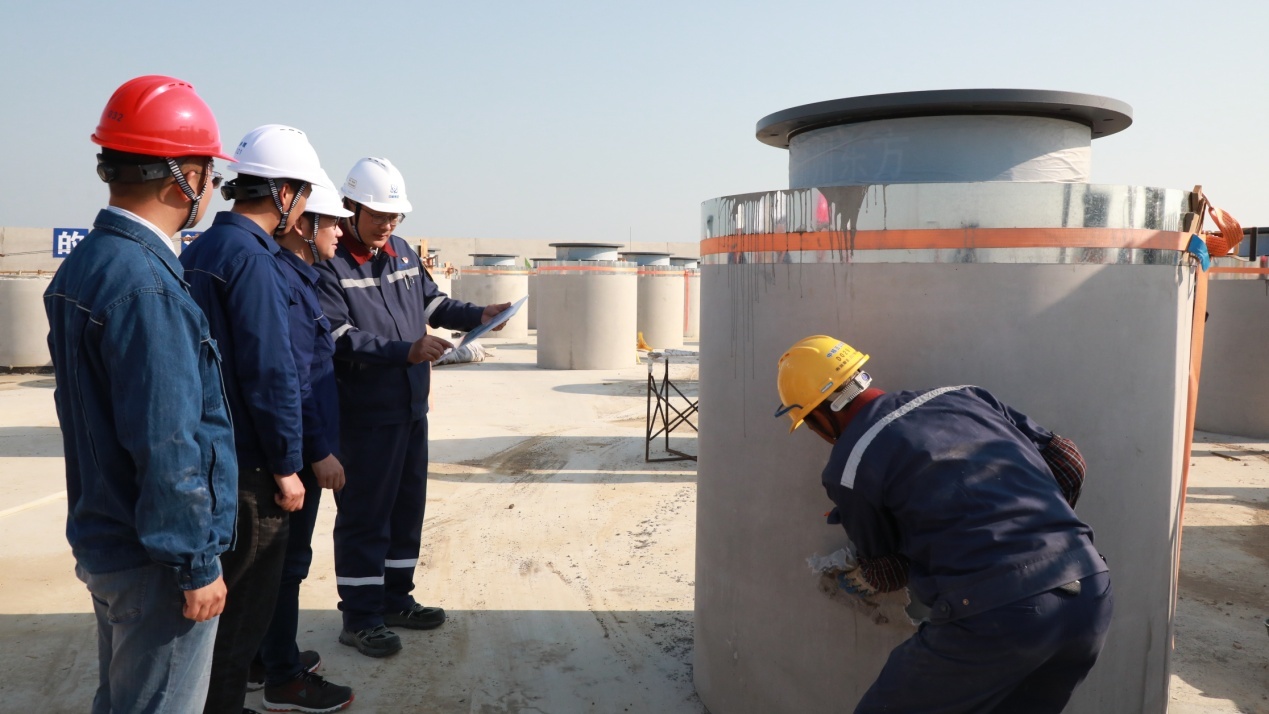

(技术人员察看工程桩)

(技术人员察看工程桩)

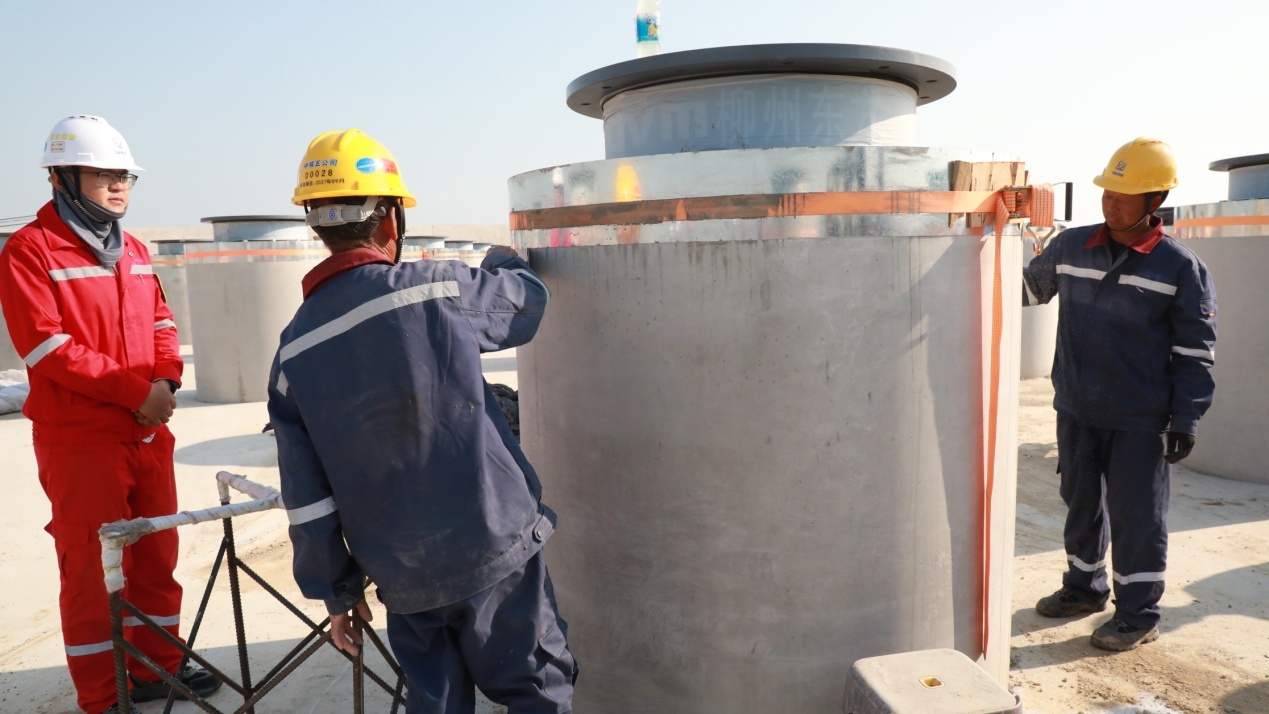

(施工人员正在修正工程桩)

(施工人员正在修正工程桩)

此次完工的工程桩基规模庞大,总桩长超 55959 米,桩径 1.5 米,混凝土浇筑量高达 87325 立方米,相当于填满 43 座标准游泳池。夜幕下,施工现场灯火如昼,机械轰鸣,300 余名建设者坚守岗位,13 台旋挖机、45 台混凝土罐车等百余台设备高效运转。江苏华电赣榆LNG公司采用 “5+2、白加黑” 工作模式,推行单项工程专人负责制,优化设计采购流程,提升清孔判岩效率,多点交叉施工,全力保障工程进度。历时70天,赣榆LNG接收站项目以“零事故、零缺陷”的优异成绩,高标准完成3座LNG储罐1137根工程桩施工任务,较进度计划提前11天,此次完工的工程桩总桩长超过5.6万米,混凝土浇筑量约8.7万方,相当于填满43座标准游泳池。下一步,江苏华电赣榆LNG公司将积极总结工程桩施工管理经验,锚定项目建设里程碑节点目标,坚持高标准严要求推进项目建设,为创“精品工程”目标而不懈努力。作为电力央企首个 LNG 接收站项目,江苏华电赣榆LNG接收站建成后将显著提升江苏省及长三角地区供气灵活性与可靠性,为构建新型能源体系、实现 “双碳” 目标提供有力支撑。

江苏华电赣榆LNG接收站专工负责人徐勇说:“江苏华电赣榆LNG接收站项目在各级政府的关心支持下,继护岸合龙、陆域形成、罐区一次地基处理之后,4月30日又完成了新的节点任务--工程桩施工,项目采用“5+2、白加黑”模式,轮流值班值守。制定单项工程专人协调负责制,将管控关口前移,压实管理责任。通过“关键工序举牌制”、商混站专人驻场、添加剂料仓“上锁”、塌落度检测等措施把控工程桩实体质量。运用安全网格化小程序,视频监控值守,对不安全行为实施远程扬声器喊话提醒,确保安全施工。下一步,赣榆LNG公司将总结工程桩推进管理经验,锚定里程碑节点目标,坚持高标准严要求推进项目建设,为创“精品工程”目标而不懈努力。”

张永喜 张炜
